Sàn vữa PU hỏng thì gần như luôn bắt đầu từ mép, không phải từ giữa. Cắt ngàm là rãnh cắt vào nền bê tông tại mọi vị trí lớp vữa kết thúc, giúp mép kết thúc với chiều dày đầy đủ và được neo cơ học thay vì mỏng dần thành lưỡi dao. Bài viết này hướng dẫn cắt ngàm ở đâu, kích thước bao nhiêu, cách cắt đúng, cùng 9 lưu ý khi thi công vữa PU và 5 lỗi hay gặp — minh họa bằng ảnh một công trình từ nền mộc tới hoàn thiện.
1. Cắt ngàm là gì và vì sao vữa PU bắt buộc phải có?
Cắt ngàm là việc cắt một rãnh vào nền bê tông tại vị trí lớp vữa kết thúc, để vữa PU ăn sâu xuống rãnh đó và được giữ lại về mặt cơ học. Nghe đơn giản, nhưng đây là chi tiết phân biệt rõ nhất giữa một đội thi công chuyên nghiệp và một đội làm cho xong.
Vấn đề nằm ở chỗ: nếu không có ngàm, lớp vữa buộc phải mỏng dần về không tại mép — thợ gọi là mép dao. Một lớp vữa dày 6mm ở giữa phòng nhưng mỏng còn chưa tới 1mm ở mép cửa thì phần mép đó không còn cường độ gì. Chỉ cần một bánh xe nâng, một góc pallet hay một cú kéo thùng hàng là sứt một mảng.
Và sứt mép không dừng lại ở mép. Khi lớp vữa hở ra một khe, nước rửa sàn và hóa chất len xuống bên dưới, tích tụ ở mặt tiếp giáp và bóc dần lớp vữa vào phía trong. Sàn hỏng theo kiểu lan từ ngoài vào, và tới lúc nhìn thấy rõ thì thường đã phải bóc lại cả mảng lớn.
Neo cơ học chống bóc mép
Mép tự do là nơi ứng suất tập trung — cũng là nơi mọi quá trình bong tróc bắt đầu. Rãnh ngàm biến mép thành một điểm neo có chiều sâu, khiến lực bóc không có chỗ bám để khởi phát.
Kết thúc với chiều dày đầy đủ
Thay vì vuốt mỏng dần, lớp vữa kết thúc dựng đứng trong lòng rãnh, giữ nguyên chiều dày thiết kế tới tận điểm cuối. Không còn vùng yếu do quá mỏng.
Chặn nước len xuống dưới
Rãnh sâu tạo một đường ngăn: nước và hóa chất muốn xuống dưới lớp vữa phải đi vòng qua rãnh đầy vữa, thay vì chỉ cần lách qua một mép mỏng.
Ranh giới thi công gọn và thẳng
Ngàm cũng là đường kết thúc mẻ đổ. Cắt ngàm tại ranh giới giữa hai ngày thi công cho mối nối thẳng, phẳng và có neo — thay vì một mép vữa đã đông cứng lởm chởm.
Điểm hay bị hiểu nhầm: nhiều người nghĩ vữa PU cần ngàm vì nó giãn nở khác bê tông. Thực tế hệ số giãn nở nhiệt của vữa PU cement khá gần bê tông — đó chính là lý do nó thi công được ở chiều dày lớn và chịu được sốc nhiệt trong kho lạnh hay khu vực rửa nước nóng. Lý do cần ngàm không nằm ở chênh lệch giãn nở, mà ở chỗ mép tự do luôn là điểm tập trung ứng suất và điểm khởi phát bong tróc, dù vật liệu tốt tới đâu.
2. Bảy vị trí bắt buộc phải cắt ngàm
Nguyên tắc chung rất gọn: ở đâu lớp vữa kết thúc, ở đó phải có ngàm. Cụ thể:

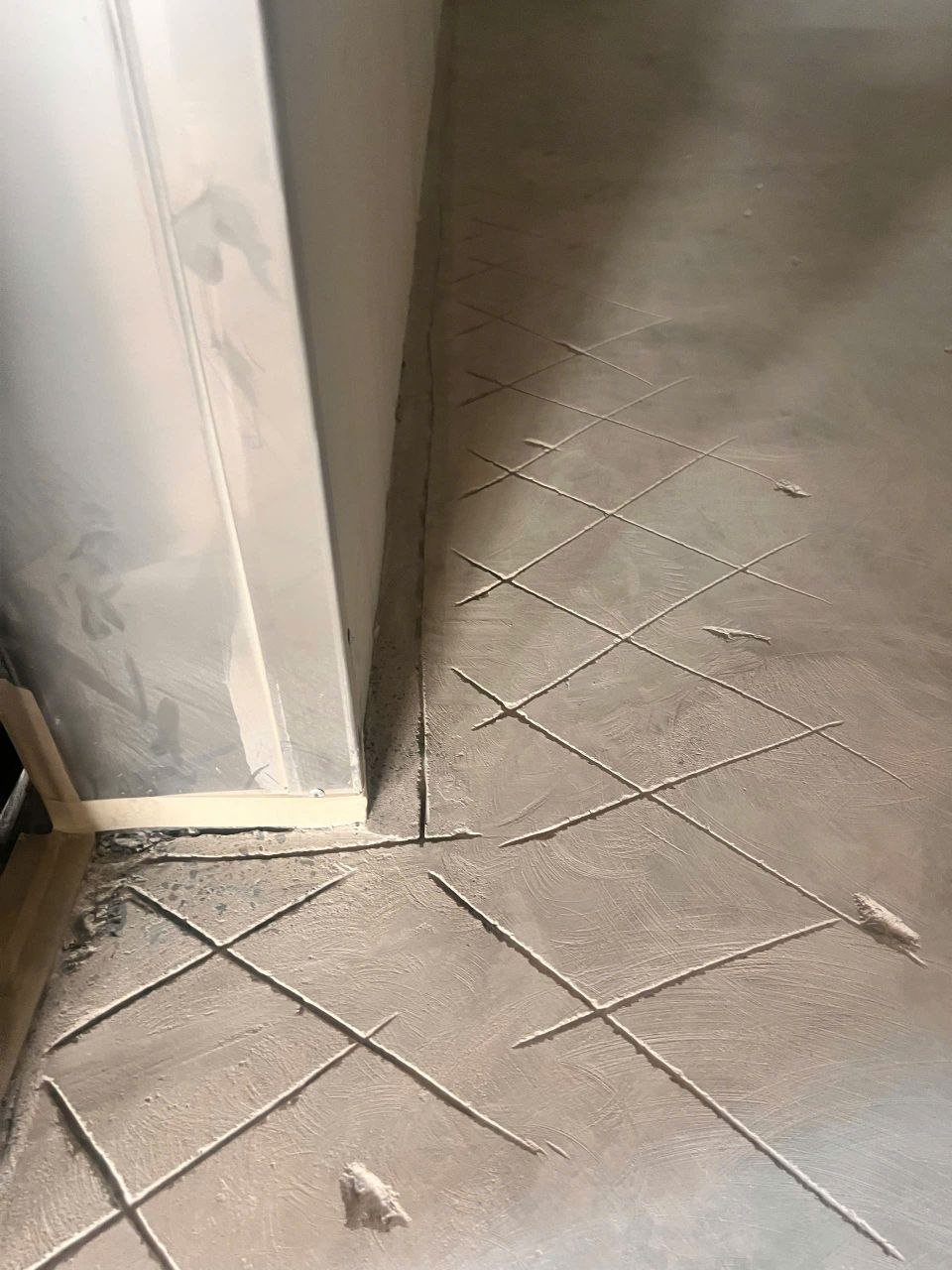

Chân tường và chân gờ chân khay
Vị trí phổ biến nhất. Rãnh chạy song song chân tường, cách khoảng 5–10cm. Nếu có làm gờ chân khay bo cong lên tường thì ngàm giữ chân của gờ đó, tránh gờ bị tách ra khỏi sàn tại điểm giao.

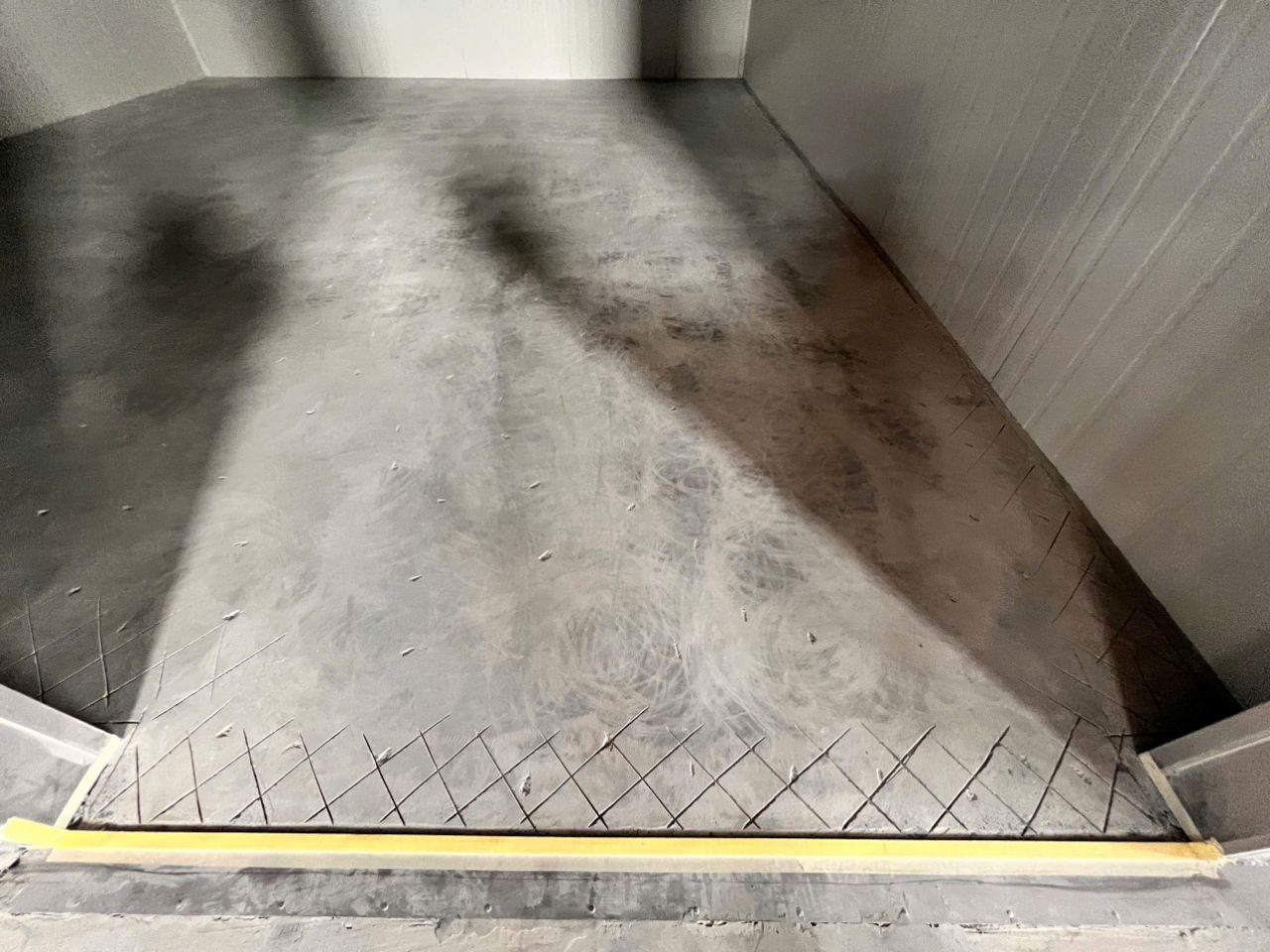

Ngưỡng cửa và ranh giới với khu vực không thi công
Nơi sàn PU giáp với sàn bê tông, sàn gạch hay khu vực khác. Đây là vị trí chịu va đập nhiều nhất vì xe đẩy và pallet đi qua liên tục — mép không ngàm ở đây thường hỏng chỉ sau vài tháng.
Xung quanh rãnh thoát nước, hố ga, phễu thu
Vùng ẩm ướt thường xuyên, lại là mép hở. Ngàm quanh miệng rãnh và phễu thu ngăn nước len xuống dưới lớp vữa — một trong những nguyên nhân hỏng sàn hàng đầu ở nhà máy thực phẩm.
Chân cột và bệ móng máy
Mỗi chân cột là một mép kết thúc khép kín. Ngoài ra bệ máy có rung động, càng cần neo chắc để lớp vữa không bị tách dần theo thời gian.
Cổ ống xuyên sàn và các chi tiết chôn sẵn
Ống thoát, ống kỹ thuật, bulông neo. Chi tiết nhỏ nhưng bị bỏ sót rất nhiều, và mỗi cổ ống không xử lý là một đường dẫn nước xuống bên dưới lớp vữa.
Ranh giới giữa hai mẻ đổ khác ngày
Khi diện tích lớn phải chia nhiều đợt, đường dừng của đợt trước phải là một rãnh ngàm chứ không phải mép vữa vuốt tùy ý. Ngàm cho mối nối thẳng, có neo và ít lộ vệt nối.
Khe co giãn hiện hữu — xử lý riêng, không lấp
Đây là ngoại lệ quan trọng: khe co giãn của kết cấu phải được đưa lên xuyên qua lớp vữa và trám bằng vật liệu đàn hồi phù hợp. Lấp khe co giãn bằng vữa PU thì khe sẽ tự nứt trở lại đúng vị trí cũ, kéo theo nứt cả lớp vữa hai bên.
3. Kích thước và cách cắt ngàm đúng
Kích thước rãnh
Nguyên tắc: chiều sâu và chiều rộng rãnh tối thiểu bằng chiều dày lớp vữa. Rãnh nông hơn chiều dày lớp vữa thì không tạo được điểm neo thực sự.
| Hệ vữa | Chiều dày lớp | Rãnh ngàm tham khảo |
|---|---|---|
| Tự phẳng mỏng | 3–4mm | ~ 4 × 4mm |
| Tự phẳng tiêu chuẩn | 4–6mm | ~ 6 × 6mm |
| Chịu tải nặng / chống trượt | 6–9mm | ~ 8–10mm sâu |
| Kho lạnh, sốc nhiệt mạnh | 9–15mm | Theo chỉ định của hệ, thường ≥ 10mm |
Rãnh nên cách chân tường hoặc mép kết thúc khoảng 5–10cm. Cắt quá sát chân tường thì máy cắt không vào được và dễ làm vỡ mép bê tông; cắt quá xa thì phần vữa nằm ngoài rãnh lại trở thành một mép tự do mới.
Cách cắt
-
1Bật mực xác định tuyến cắt
Đi một vòng đánh dấu toàn bộ vị trí kết thúc trước khi cắt — chân tường, ngưỡng cửa, quanh rãnh thu, chân cột, cổ ống, ranh giới mẻ đổ. Làm một lượt có hệ thống sẽ tránh được việc bỏ sót các chi tiết nhỏ, vốn là lỗi phổ biến nhất.
Lập danh sách chi tiết trước, đừng cắt tới đâu nhớ tới đó -
2Cắt bằng máy cắt bê tông đĩa kim cương
Giữ thành rãnh vuông góc, không vát nghiêng — rãnh vát chỉ là một cái dốc, vữa trượt lên được thì cũng bóc ra được. Cắt đủ sâu ngay từ đầu thay vì cắt nông rồi cắt lại, vì đường cắt chồng dễ lệch và làm sứt miệng rãnh.
-

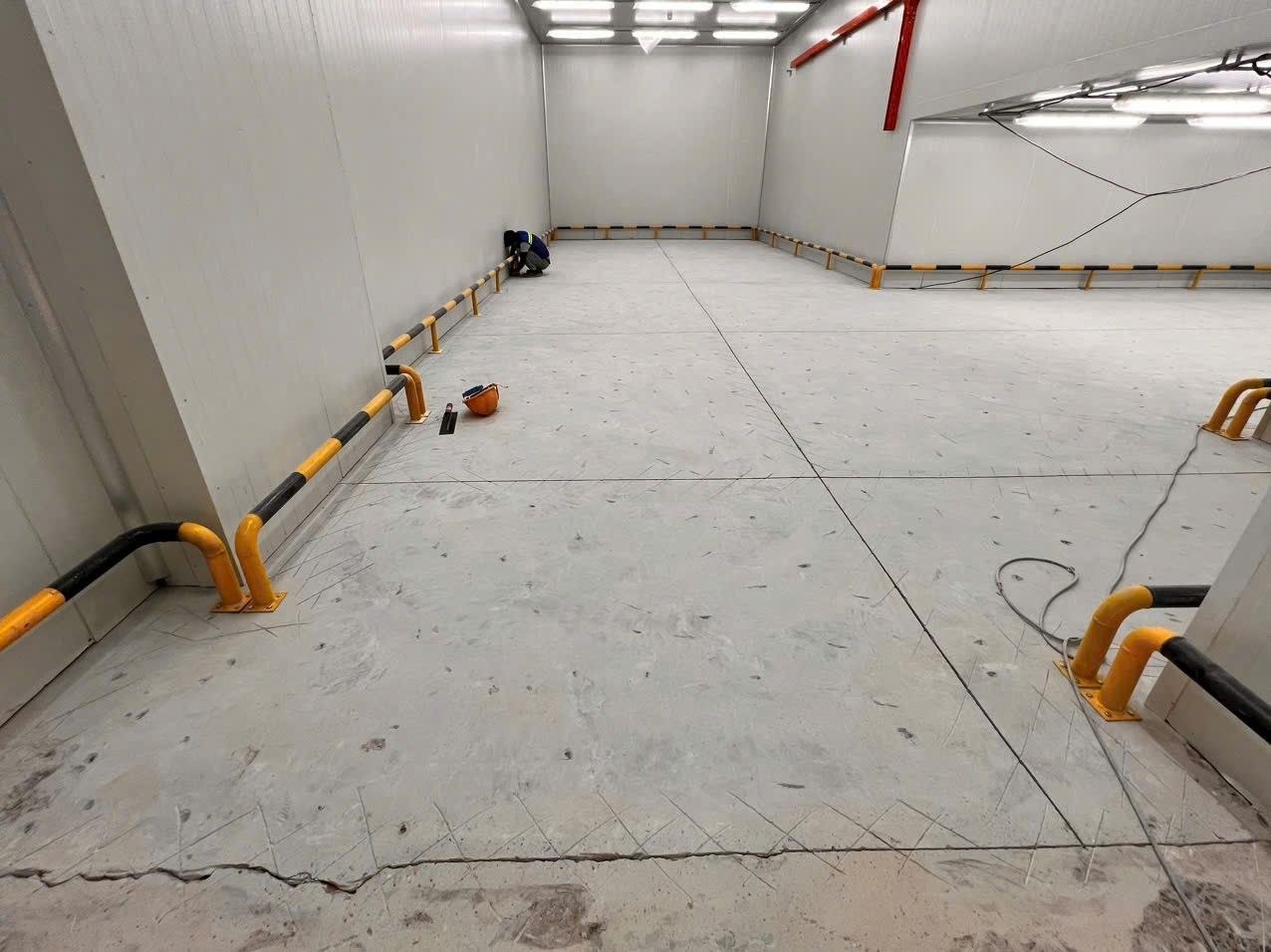

3Tạo nhám toàn bộ nền và vùng mép
Mài hoặc phun bi tạo nhám cả diện tích. Chú ý kỹ dải sát rãnh ngàm và các góc mà máy mài lớn không với tới — đây là những chỗ hay bị bỏ sót và cũng đúng là những chỗ quan trọng nhất. Có thể khía thêm các đường chéo tại vùng mép để tăng neo cơ học.
-
4Hút sạch rãnh — bước bị xem nhẹ nhất
Bụi cắt rất mịn và lắng đọng ngay trong lòng rãnh. Nếu không hút triệt để, lớp bụi đó nằm giữa vữa và bê tông, biến rãnh ngàm thành một lớp ngăn cách đúng tại vị trí đáng lẽ phải bám chắc nhất. Hút bằng máy hút bụi công nghiệp, đi dọc theo rãnh, không thổi bằng khí nén vì thổi chỉ đẩy bụi từ chỗ này sang chỗ khác.
Không dùng khí nén thổi thay cho hút bụi -
5Miết vữa lấp đầy rãnh trước khi rải diện tích chính
Khi bắt đầu đổ, dùng bay miết vữa vào lòng rãnh cho đầy hoàn toàn, không để lỗ rỗng khí. Rãnh chỉ đầy một nửa thì công sức cắt trước đó gần như vô nghĩa. Sau khi rãnh đã kín mới rải và cán phẳng phần chính.

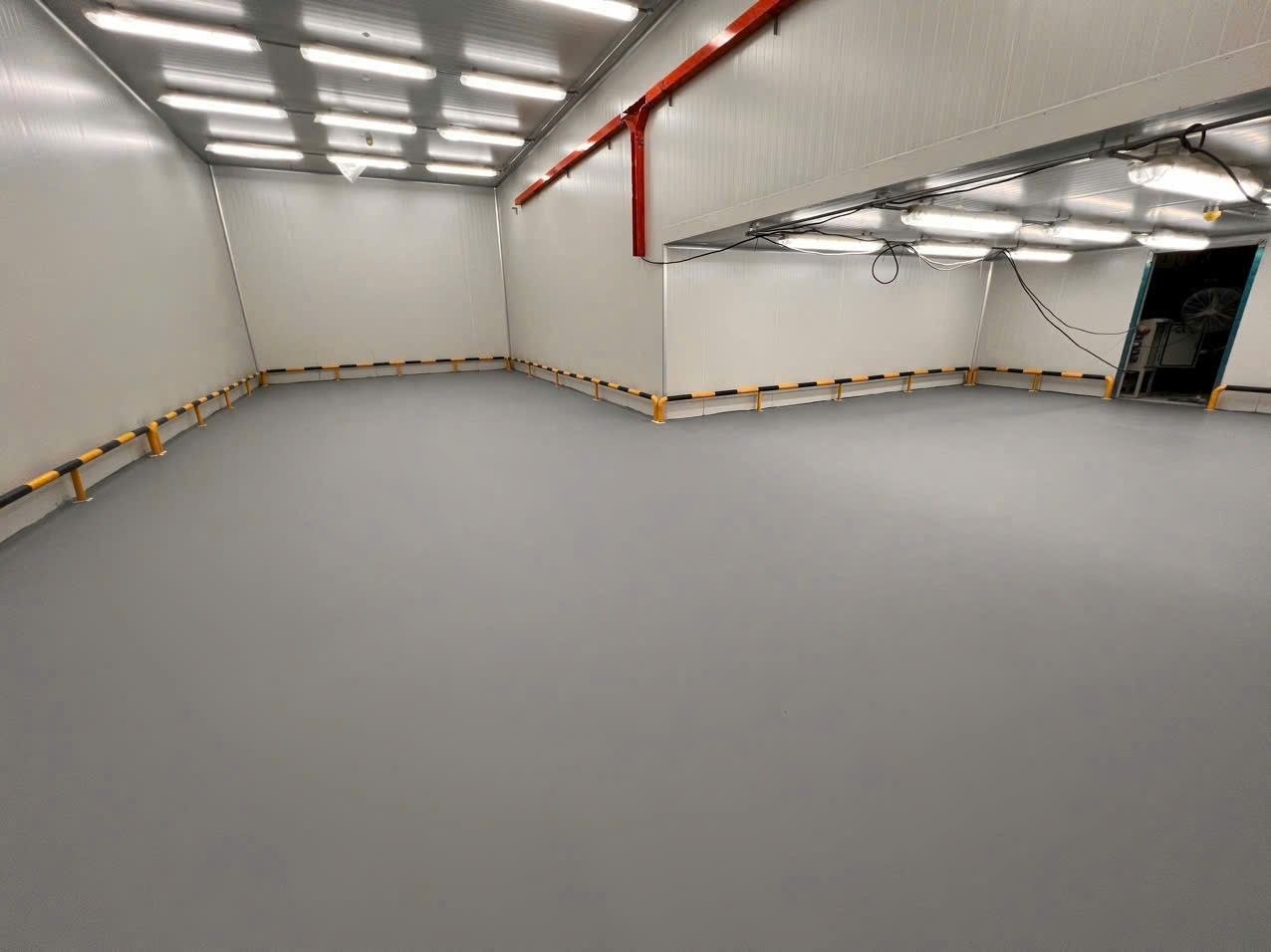

Khác với nhiều hạng mục có thể sửa chữa về sau, ngàm là chi tiết nằm bên dưới lớp vữa. Đổ xong rồi mới phát hiện thiếu ngàm thì cách duy nhất là bóc lại mảng vữa đó, cắt bổ sung và đổ lại — tốn kém hơn nhiều lần so với việc cắt đúng ngay từ đầu. Vì vậy hãy nghiệm thu khâu chuẩn bị nền trước khi mở thùng vữa, và chụp ảnh lưu lại toàn bộ tuyến ngàm làm hồ sơ.
4. Chín lưu ý khi thi công vữa PU
01 Vữa PU chịu nền ẩm tốt hơn epoxy — nhưng không phải vô điều kiện
Đây là ưu điểm lớn nhất của vữa PU cement: màng vữa cho hơi ẩm thoát qua thay vì bịt kín như epoxy, nên ít bị phồng rộp do áp lực hơi nước từ nền. Tuy nhiên điều đó không có nghĩa là đổ được lên nền đọng nước hay nền có nguồn ẩm chưa xử lý. Ngưỡng độ ẩm cho phép vẫn phải theo đúng TDS của sản phẩm và phải đo bằng máy, không ước lượng.
02 Nền bê tông phải đủ cường độ, không chỉ đủ phẳng
Vữa PU bám rất chắc — chắc tới mức nếu lớp bê tông mặt yếu, cái bị kéo bong sẽ là chính lớp bê tông chứ không phải lớp vữa. Phải loại bỏ hết lớp hồ yếu, lớp đánh bóng cũ, vùng bê tông mủn. Nếu nghi ngờ, làm thử một điểm kéo bám dính trước khi thi công cả diện tích.
03 Tạo nhám cơ học là bắt buộc, không thay bằng hóa chất
Phun bi hoặc mài là hai cách chuẩn. Rửa axit không tạo được độ nhám cần thiết cho vữa PU và còn để lại muối trên bề mặt. Với chiều dày lớn, độ nhám nền càng quan trọng vì lớp vữa nặng hơn nhiều so với một lớp sơn.
04 Trộn hết nguyên bộ, tuyệt đối không chia nhỏ
Vữa PU cement gồm nhiều thành phần với tỷ lệ chính xác, trong đó phần bột cốt liệu không thể chia đều bằng mắt. Chia nhỏ gần như luôn dẫn tới sai tỷ lệ — vữa không đóng rắn đúng, cường độ giảm, hoặc bề mặt loang màu không đều. Nếu thấy lượng một mẻ quá nhiều để làm kịp, vấn đề nằm ở tổ chức nhân lực chứ không nằm ở cách chia vữa.
05 Thời gian thi công rất ngắn — phải chạy theo dây chuyền
Vữa PU có thời gian làm việc ngắn hơn nhiều so với epoxy tự phẳng, và càng nóng càng ngắn. Không thể vừa trộn vừa rải vừa cán bằng một nhóm nhỏ. Phải bố trí thành các vị trí cố định: người trộn, người vận chuyển, người rải, người cán, người xử lý mép — chạy liên tục, mẻ sau nối tiếp mẻ trước. Kiểm tra thời gian làm việc cụ thể trong TDS ở đúng nhiệt độ hiện trường trước khi lên kế hoạch nhân lực.

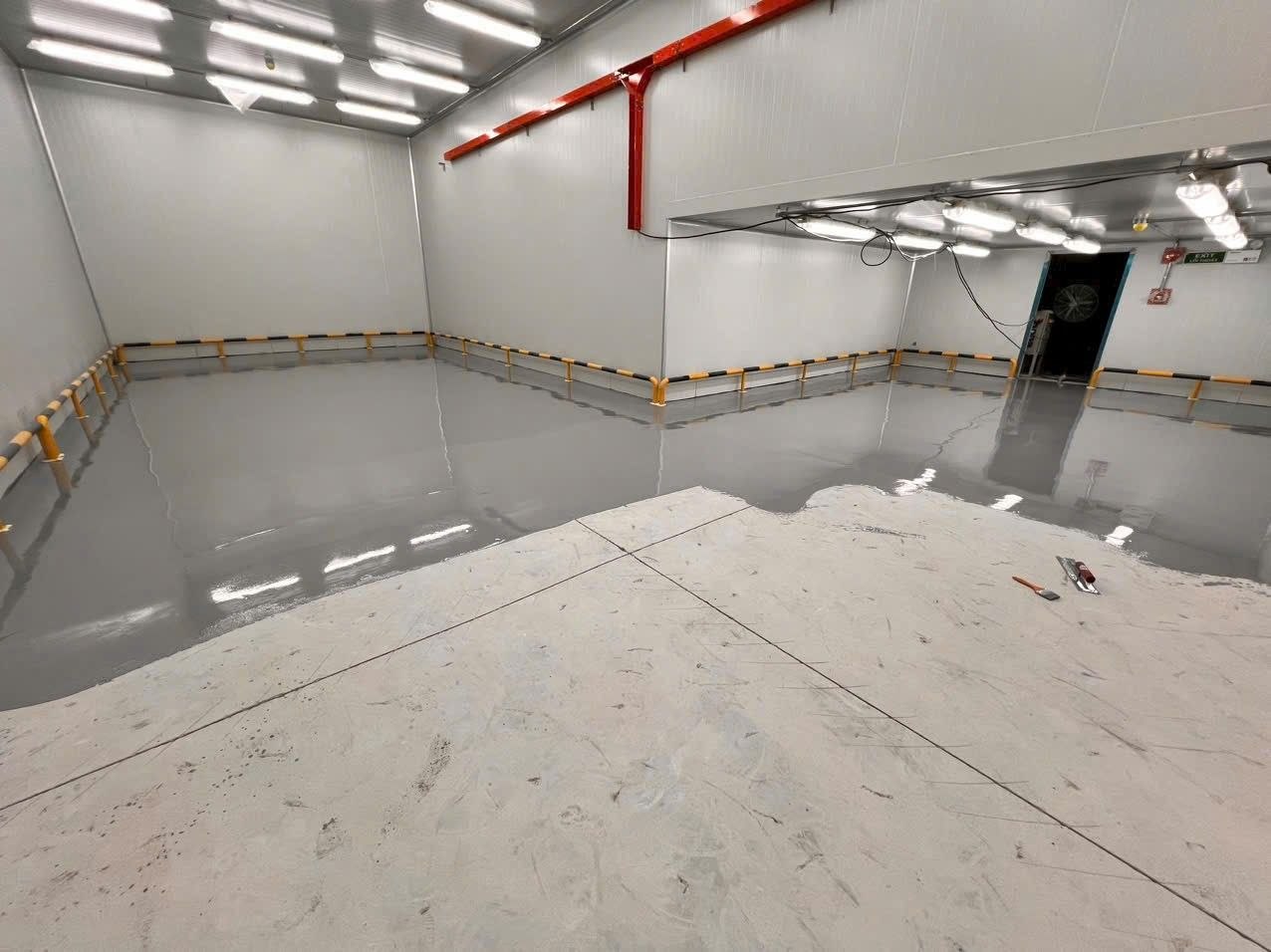

06 Giữ mép ướt, đổ liên tục theo dải
Rải theo từng dải và luôn nối vào phần vữa còn ướt của dải trước. Nếu để mép vữa bắt đầu đông rồi mới nối, vệt nối sẽ hiện rõ và trở thành đường yếu. Chia diện tích theo dải hợp lý ngay từ đầu, có tính tới vị trí cột và lối di chuyển.
07 Tuyệt đối không thêm nước hay dung môi
Thấy vữa đặc và khó cán, phản xạ tự nhiên của nhiều thợ là thêm một chút nước. Với vữa PU cement, điều này phá hỏng phản ứng đóng rắn — sàn sẽ mềm, bụi phấn và mất cường độ. Vữa đặc nghĩa là nhiệt độ cao hoặc đã quá thời gian làm việc: bỏ mẻ đó, không cứu bằng nước.
08 Kiểm soát nhiệt độ và gió trong lúc thi công
Nhiệt độ ảnh hưởng trực tiếp tới thời gian làm việc và chất lượng bề mặt. Trong nhà xưởng nắng nóng, nên bố trí thi công vào sáng sớm hoặc buổi tối. Đồng thời che chắn gió lùa qua cửa lớn — gió làm mặt vữa se không đều, để lại vệt và làm mất khả năng nối mép ướt.
09 Bảo dưỡng và chờ đủ thời gian trước khi đưa vào sử dụng
Sàn đi lại được không có nghĩa là đã dùng được. Thời gian chờ chịu tải cơ giới và chờ chịu hóa chất dài hơn đáng kể so với thời gian đi bộ được, và mỗi mốc một khác — tra đúng TDS. Đưa xe nâng vào quá sớm để lại vệt lún vĩnh viễn, còn rửa hóa chất quá sớm làm hỏng bề mặt khi vữa chưa đạt cường độ.
5. Năm lỗi hay gặp
6. Chọn hệ vữa PU phù hợp
| Tiêu chí | KCC CRETE MF | KCC CRETE HD |
|---|---|---|
| Kiểu hệ | Tự phẳng, mặt phẳng mịn | Chịu tải nặng, chống trượt mạnh |
| Chiều dày | 3–6mm | 6–15mm |
| Chịu sốc nhiệt | 3mm: -5°C ~ 80°C 6mm: -5°C ~ 100°C | 9–12mm: -40°C ~ 150°C |
| Chống trượt | Mức tiêu chuẩn | Mạnh, kể cả khi sàn nhiễm dầu nhớt |
| Tiêu chuẩn | HACCP / GMP / HYGIENE | HACCP / GMP / HYGIENE |
| Phù hợp | Khu chế biến, đóng gói, phòng sạch, kho mát | Kho lạnh cấp đông, khu rửa nước nóng, khu xe nâng tải nặng |
7. Câu hỏi thường gặp
Cần tư vấn thi công sàn vữa PU cho nhà máy?
Gửi mặt bằng, nhiệt độ vận hành và điều kiện vệ sinh của khu vực — chúng tôi tư vấn hệ vữa, chiều dày và biện pháp thi công phù hợp.
